9月9日,随着110kV遂洋线最后一根旧导线拆除落地,由厦深铁路广东有限公司建设管理、中国通号承建的新建合浦至湛江铁路(广东段)“三电”及管线迁改工程迎来重大进展——110kV遂洋线高压线路迁改工程顺利完工。这条长期制约全线架梁施工的高压线成功“让路”,为后续主体工程高效推进扫清了关键障碍。

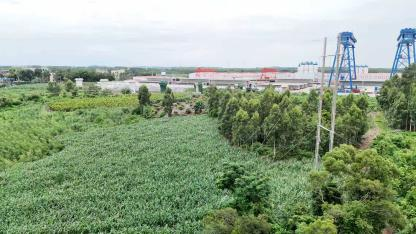

作为遂溪地区电网主动脉,110kV遂洋线是制约遂溪梁场产能释放和全线架梁进度的核心瓶颈。迁改施工涉及铁塔组立、老旧杆线拆除等多项高危作业,高空作业密集、安全风险高、技术标准严苛。同时,施工须紧密配合电网停电窗口期,作业时间极为有限,协调组织难度极大,对项目团队的全过程管控能力提出了严峻考验。

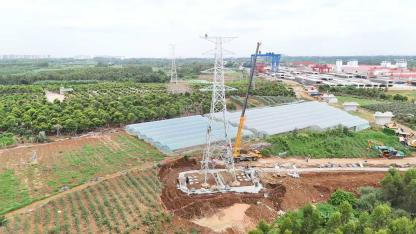

面对多重挑战,项目团队坚持科学统筹、安全为先,量身制定专项迁改施工方案,将安全防护、技术保障和现场组织细化到每一个环节。施工过程中,项目严格落实高压作业防护措施,划定大型机械专属警戒区,配备专职安全员全程盯控,筑牢现场安全防线。全体建设者争分夺秒,抢抓有限停电窗口期,各道工序标准化推进,从严把控安全与质量,逐一攻克技术和施工难关,确保迁改任务圆满完成。

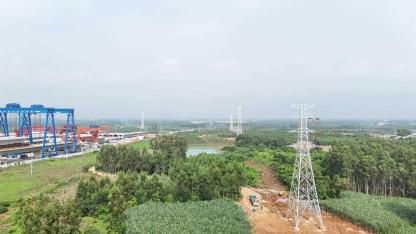

随着这一关键堵点的打通,遂溪梁场核心作业面全面释放,预制梁生产与架梁施工即将进入规模化、常态化推进阶段。目前,项目其余管线迁改工作正有序推进,各专业施工任务按计划稳步实施。此次迁改的顺利完成,标志着合湛铁路(广东段)正式由迁改攻坚阶段转入主体施工加速阶段,项目建设驶入“快车道”。
合湛铁路作为连接粤桂两省区的重要交通动脉,对完善粤西沿海铁路路网、促进区域协同发展意义重大。本次迁改工程的顺利落地,不仅为项目主体施工提供了坚实保障,更将有效畅通粤西交通脉络,推动粤港澳大湾区与北部湾经济区的深度联动与融合发展,为沿线产业升级、城乡融合和经济社会高质量发展注入新的基建动能。
下一步,项目全体建设者将继续锚定年度建设目标,严守安全质量底线,科学优化施工组织,抢抓施工黄金期,有序推进剩余管线迁改及主体工程施工,全力推动项目早日建成投用。
