进入四季度,中国通号郑州电气化局各重点项目铆足干劲抢抓进度,决战决胜四季度。各单位以实际行动,全力冲刺全年生产经营目标任务。

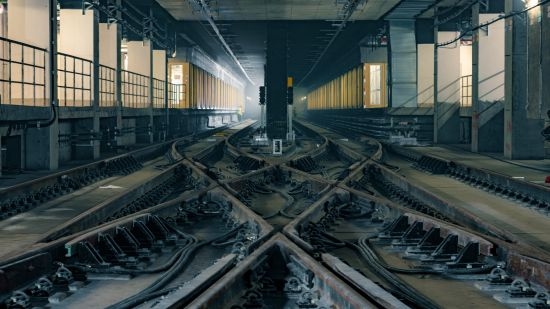

西安地铁六号线二期站后工程

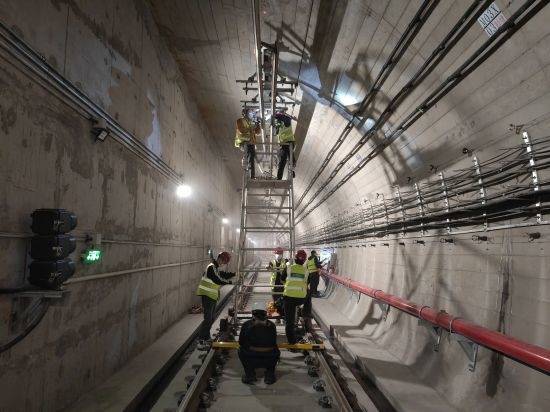

西安地铁六号线二期项目作为西安地铁线网中东西方向的骨干线组成部分,是中国通号郑州电气化局参建的首个地铁电气化工程,目前已完成全线接触网供电单元施工、冷热滑试验、限界检测等工作,正在进行第二阶段试运行供电专业工程平推处缺,以及短路试验准备工作。
从最初隧道化学锚栓打孔效率的不断提升,到后期平推处缺问题库的逐步销项,项目部经历了轨道专业短轨不通导致供电专业无法进场施工、接触网轨前施工测量条件恶劣、现场多专业交叉施工、材料进场吊装条件不便等困难,克服了施工工期前压、隧道洞通滞后等一个又一个难点,不舍昼夜拼抢工期,顺利兑现了工期节点。

西安地铁六号线二期预计将在12月底结束试运行正式进入载客运营阶段,届时中国通号郑州电气化局将与西安市民一同见证西安地铁六号线这条“古都人文线”的顺利开通。
阳涉铁路电气化改造工程

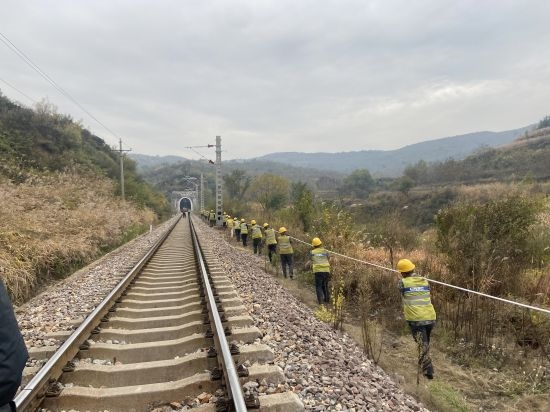

进入四季度,阳涉项目全体人员持续深入学习贯彻党的二十大精神,坚持在学中干、干中学,不断掀起大干实干热潮。

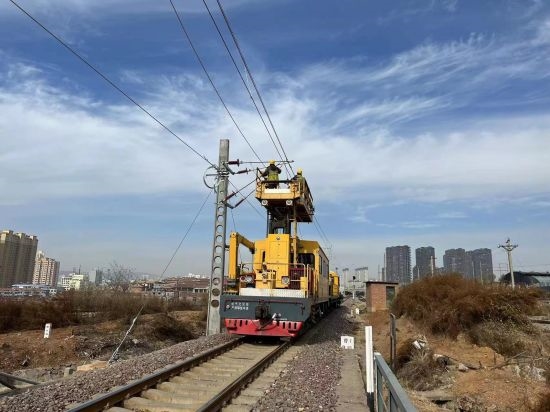

项目部直面外电拆迁干扰大、大修并行施工复杂、新冠疫情反复、物资供应困难等因素,踔厉奋发、勇毅前行,当前该项目电气化改造工程下部施工已全部结束。各区间、车站进入到吊弦安装、电连接、跳线安装等施工工序中,北庄口变电所进入到室内设备安装阶段。

该项目部坚持安全生产责任制,建立项目部、作业队、作业班组三级安全质量管理网络。围绕双重预防机制建设,加强风险研判,强化质量通病防治,运用点云扫描、BIM建模等创新技术,在腕臂计算、吊弦安装、硬横梁安装、软横跨预制调整等上部作业中,实现一次安装成功率100%,做到施工“四个一次到位”,全力打造精品工程。
新建连乐铁路四电工程
新建连乐铁路四电工程包含电力、通信、信号、接触网四个专业,由于邻近营业线施工,项目部成立安全检查小组,实行分片管理,增加现场检查和巡查频次,确保施工质量,全力推进工程进度。

其中燕岗南站施工需要多单位、跨专业协作配合完成,项目部制定了详细的抢排工期计划并严格执行项目领导带班制度,严格划分区域分管人员,监督落实工作内容及工序情况,坚持“每日碰头会”制度,总结当天工作,梳理次日任务。

该项目通信与信号专业所用设备基本进场进行安装调试,电力专业基本完成箱变安装和电缆敷设,接触网专业已完成部分线网精调,部分区段即将送电纳入既有线管理。各专业正协调有序开展施工,全力向着12月20日顺利开通奋力冲刺。
市政涉铁工程和铁路专用线工程

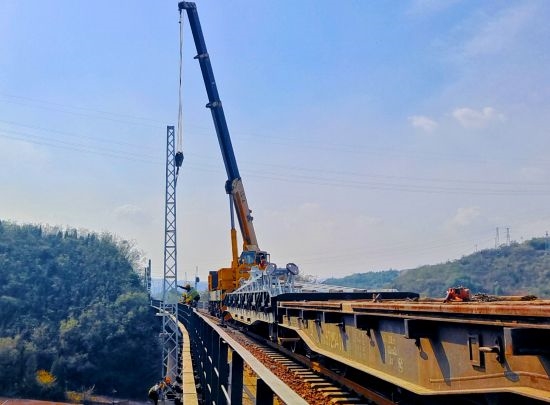

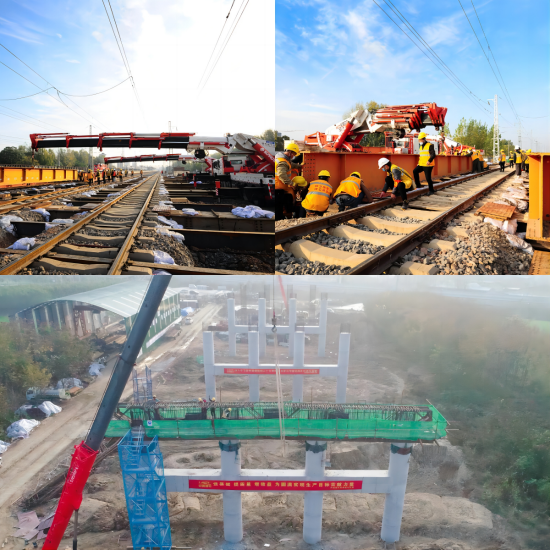

市政涉铁工程和铁路专用线工程是中国通号郑州电气化局重点深耕的工程领域,在2022年四季度中,如郑州市彩虹桥新建京广铁路跨线桥工程、濮阳昆吾路南延下穿瓦日铁路立交工程、G106淮阳刘楼至项城李庄段改建上跨漯阜铁路立交工程、三门峡国道209王官黄河特大桥及连接线涉铁工程、华汪热力铁路专用线跨日东高速特大桥工程等多项工程努力克服疫情反复、施工工艺复杂、安全风险较高等因素影响,全面加强施工组织,进一步投入人员物资机械设备,统筹疫情防控和施工生产,全力抢抓四季度施工有利时段,持续掀起施工热潮。多个项目迎来重大工期节点,正全力冲刺2022年产值目标和工期目标。
