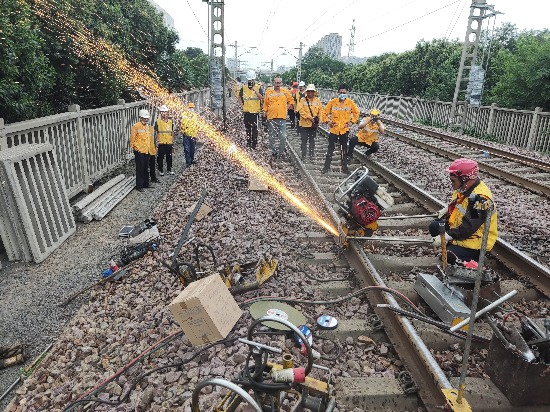

8月15日15时30分,随着施工命令的下达,中国通号郑州电气化局承建的郑州东吴河高压输电线路迁改下穿京广铁路防护工程慢行施工正式拉开帷幕。在180分钟“天窗”点内,中原公司施工人员顺利完成了应力放散施工任务,首次封锁施工圆满告捷,为长期慢行及后续要点施工的有序推进创造了良好开端。
该工程高压输电线路迁改采用1-3.5m钢筋混凝土圆管涵下穿京广铁路,涉铁段共设置39节,全长78米,采用泥水平衡法机械顶管施工。此次慢行施工计划持续29天,计划封锁要点施工18次,期间将完成应力放散、路基注浆、辅助架空及拆除、管道施工等重要施工工序。
