京广扩能电气化改造施工局界口施工拉开帷幕

发布时间:2020-08-06 作者: 张世杰 毕小利 姜朝 赵凯 来源:京广扩能指挥部 字号:



8月4日凌晨4时50分,随着调度命令的下达,京广扩能电气化改造局界口(郑州局集团公司-北京局集团公司)施工正式拉开帷幕,为通号电气化局确保实现京广扩能电气化改造“9.30”主体工程完工目标进一步夯实了基础。

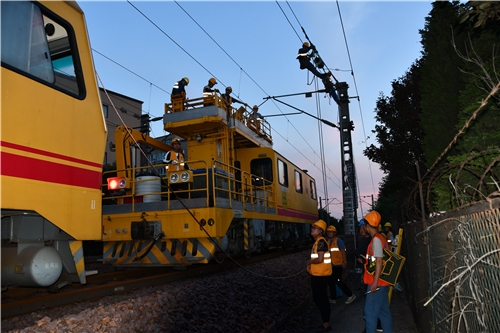

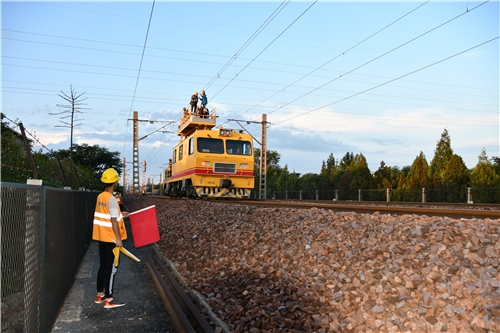

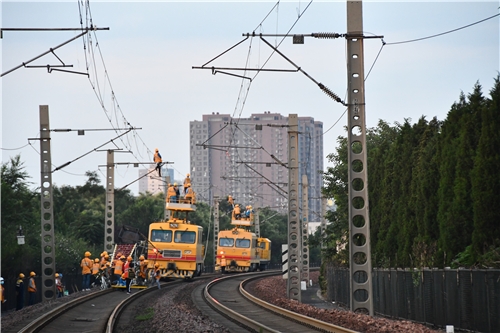

当天,通号电气化局京广扩能指挥部安阳项目部上部作业队进入京广铁路安阳-柏庄区间进行施工,与此同时,由3台作业车、2台平板车、1台放线车组成的施工轨行车队,进入京广铁路K571+520-K573+290区段展开施工。

京广扩能电气化改造施工始终得到了郑州局集团公司、北京局集团公司以及监理、配合施工等单位的高度重视和大力支持。

在运输繁忙的京广铁路线上施工,面对行车安全极为重要、施工时间极为紧张、技术标准要求高等诸多难题,通号电气化局自进场以来,领导班子身先士卒,全体参战员工铆足干劲,科学施工组织,不断优化施工方案,持续加大对外协调力度,在抓好常态化疫情防控工作的同时,集中优质资源,合理调配人、料、机的投入,抢抓集中修天窗点,在确保安全质量的前提下,千方百计推进工期节点。

施工当天,京广扩能指挥部安阳项目部按照施工计划,在170分钟下行天窗点内,累计完成承力索更换、悬挂调整2.612条公里,更换承力索底座、加装预绞丝、安装中心锚结49处。



浏览次数:746返回顶部
