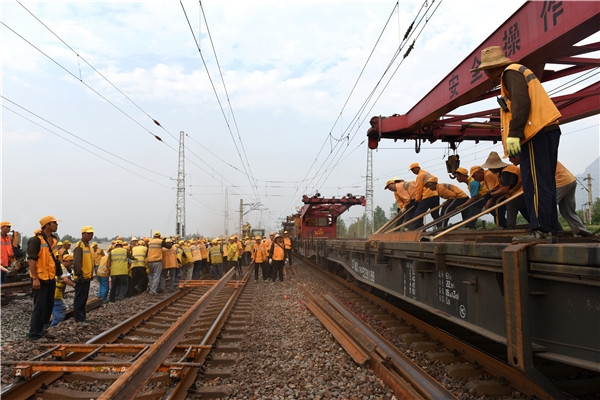

9月9日,中原公司400余名施工人员经过180分钟的奋战,顺利完成捏掌站当日二级施工任务,标志着焦柳线捏掌站改造工程正式拉开序幕。

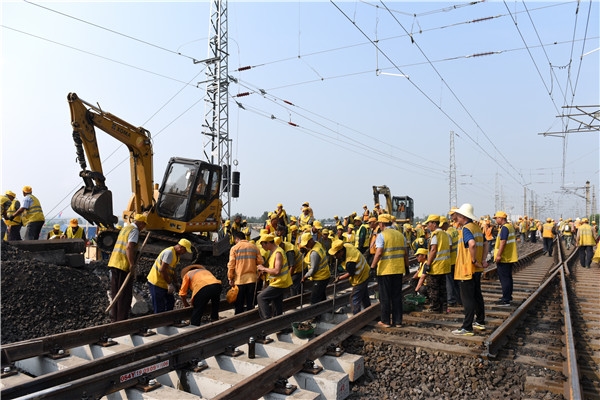

按照郑州局集团公司行车调度命令,自9月9日7时30分至10时30分,封锁焦柳线捏掌站至沁河北站间上、下行线,进行更换1号道岔、插铺N19道岔、信号设备改造施工及联锁试验。
捏掌站改造工程作为沁阳电厂铁路专用线重要组成部分,中原公司将利用14个天窗点对焦柳线捏掌站进行改造,改造完成后,捏掌站道发线由原来的5条,增加到8条,新铺线路6.783公里,铺道岔25组,拆除道岔11组。
