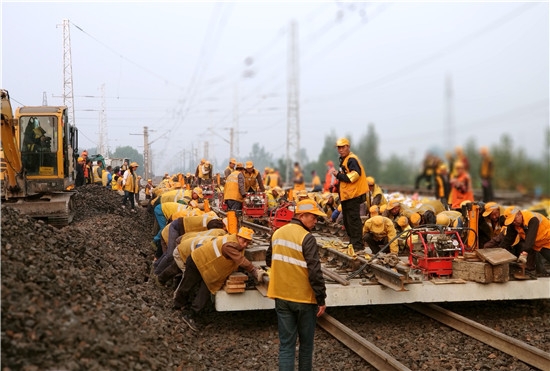

为确保新焦线修武站站改工程有序推进,中原公司焦作电厂项目部采取交叉平行施工,实行多工种、多工序相互穿插、紧密衔接施工作业,充分利用空间和时间,有效发挥人力、设备效率,全力推进工程进度。
截止10月23日,修武站站场改造已完成道岔拆铺11组,剩余17组道岔拆铺工作计划于11月底全部完成,全力为焦作电厂铁路专用线达到通车条件奠定基础。
