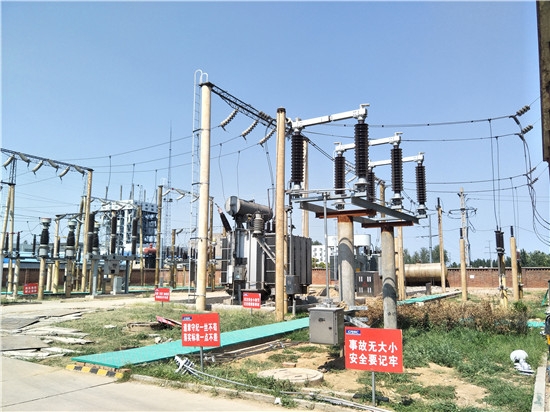

9月25日,电务公司承建的京广扩能淇县牵引变电所成功引入2#系统110kV进线电源,2#系统及新主变冲击受电成功,设备运行正常,标志着该所110KV设备改造顺利完成。
自9月3日起,淇县变电所开始进行1#、2#系统设备及新主变拆除换新。期间,项目部克服施工周期短、带电设备多、安全风险大等诸多困难,于9月8日完成1#主变更换就位,9月11日,1#系统及新主变冲击受电成功。中秋假期期间,该项目部通过与铁路系统、国家电网等多方协调,加班加点推进施工。
下一阶段,该所将全面转入高压室内施工。
