2018年1月9日凌晨3:29,经过210分钟的紧张施工,随着“第296714号”调度命令的下达,由公司担任施工任务的广坪段自闭改造工程源潭站施工完毕,新的源潭站信号楼正式开通并投入使用。
作为广州铁路局集团2018年管内第一个开站施工,也是广坪项目全线首次开站,源潭站开站施工深受各界高度关注。为此,公司董事长肖勇亲自部署,统筹安排,牵头成立了源潭站信号开通领导小组,合理调配资源,现场评审开通实施方案,项目部全体人员齐心协力,积极主动地开展各项工作,力求万无一失。
此次施工开通源潭站车站信号联锁设备、电码化设备、TDCS/CTC设备、微机监测设备、道岔缺口监测设备,同步启用源潭站新信号楼、电力、通信相关设备,含既有源潭站5股道,正线2条,到发线3条,联锁道岔18组,脱轨器1组,调车信号机15架,进站信号机4架,出站信号机10架,进站复示信号机1架,轨道区段24个。
深冬的清远,小雨淅淅沥沥,气温降至5度,寒气袭人。1月8日23:50,随着封锁调度命令的送达,全体施工人员迅速行动起来,铁轨旁,施工人员把信号灯、轨道电路的旧电缆线及电缆箱逐一更换成,有些电缆线被压在铁道石子下,施工人员直接用手刨开石子。此时,虽然室外寒风不断,但他们已大汗淋漓。机械室内,施工人员用钳子剪线、去除绝缘皮层、核对每一根线的编号、装线号套、用起子拧紧电线……整套动作不到10秒。分线柜前,技术人员挤在一起,蹲的蹲,站的站,同时快速装线,并且要在规定的时间内核对所有的线,任何一根都不能安装错误。导接施工完成后,调试的工作人员紧盯电脑屏幕,对各子系统逐一开展联锁试验。对讲机内,不断传来室外人员的回复。凌晨3:15,最后一个项目的联锁试验终于成功结束,没有一处出错,200多名工作人员松下了紧绷的神经。
3:35,欢庆的鞭炮声响起。3:45,X103次货车驶过源潭站。此次施工,再次展现了中国通号的品牌形象,兑现了通号人“期到必成,成时必精”的庄严承诺。开通后,广州铁路局集团有限公司工管中心、电务处、电务段等单位给予高度评价并致电表示祝贺。

(施工前点名)

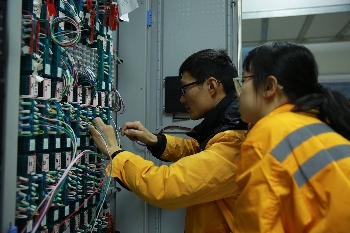

(分线柜配线施工)

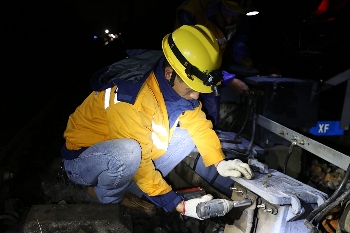

(轨道扼流变压器安装)

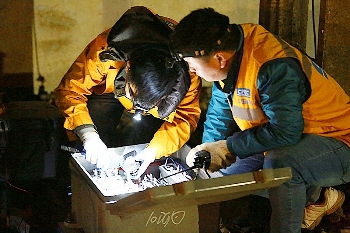

(箱盒施工)

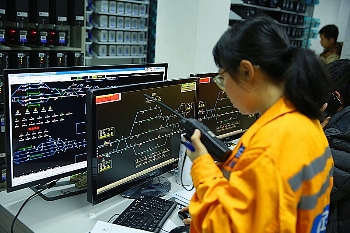

(室外信号机调试)

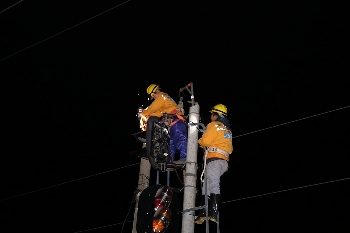

(既有高柱信号机拆除)

(机械室系统调试)
