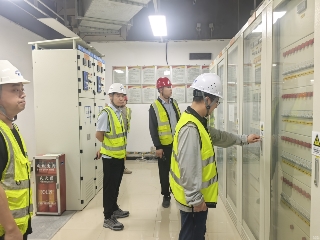

12月30日凌晨1时,随着36千伏开关柜断路器顺利合闸,咨询公司监理的广州地铁13号线二期罗冲围站变电所成功送电,这也标志着该项目2025年重点工作圆满收官。

电就是地铁系统的“血液”。列车跑起来、信号灯亮起来、检修设备转起来——全都离不开电。进入2025年第四季度以来,13号线二期多个站点陆续进入送电高峰期。咨询公司监理团队克服施工环境恶劣、工期多次调整、施工条件复杂等诸多困难和挑战,始终保持着高昂斗志和严谨的工作精神,精心组织施工,严格把控质量。监理团队积极协调设计、施工及运营等单位召开专题会优化技术方案,通过全过程旁站监督、动态巡查等措施,高效解决交叉作业矛盾,克服了体量大、交叉作业多和工期紧等诸多难题。
10月12日,凰岗停车场变电所实现送电;
12月11日,松溪站变电所实现送电;
12月18日,花城广场北变电所实现送电;
12月30日,罗冲围站变电所实现送电,为2025年工作画上一个圆满句号。
4个站点送电任务均一次成功,为线路后续系统调试及机电安装工作提供了重要基础。咨询公司监理项目部将进一步总结经验,优化工作流程,继续以严谨态度和专业精神,为项目建设保驾护航。
