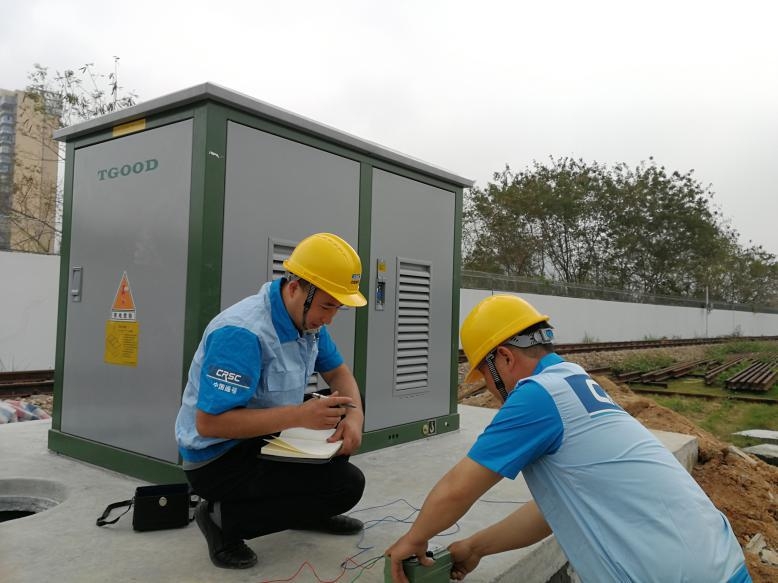

4月11日16时30分,经过四个小时的停电天窗施工,由通号工程局集团天津分公司承建的深圳北动车所改造工程电力电源倒接一次性成功。自此,新建深圳北动车所信号楼具备正式电源条件,为5月30日该工程的顺利开通奠定了基础。
本次电力电源倒接是将既有信号楼10kV电源进线割接至室外环网开关柜,由环网开关柜分别馈出两路10kV电源回路供既有信号楼和新建信号楼用电。电源倒接成功后能够满足新建信号楼内通信、信号、消防、动力、照明负荷用电要求。针对本次施工,项目经理部与深圳供电段密切配合,召开专题会议讨论电力电源倒接方案,对方案进行充分论证补充。采用点前核对电缆,既有变电所与新建开关箱平行施工等措施,充分考虑施工过程中可能出现的各种问题,制定切合实际的专项应急预案,严格施工前的安全技术交底工作,为顺利完成电力电源倒接提供了有效保证。
截止目前,本工程室外主体工作量已经完成80%以上,室内通信、信号设备安装正在紧张的进行中,4月23日将开始进入室内外调试阶段。项目部表示将进一步优化施工组织,抽调技术力量,全力取保工期节点,践行“期到必成,成时必精”的庄严承诺。
