3月22日,由通号工程局集团天津分公司承担施工任务的陇海线天水至陇西段G网改造工程,电力专业克服地形困难顺利完成K1445+528/K1445+650处电杆倒运、组立和绝缘导线架设施工。至此,电力专业大面积施工已全面展开。
陇海线G网改造电力专业施工位于兰州局管段陇海线天水至陇西段(公里标K1392+530-K1545+000),线路全长182km。而K1445+528和K1445+650两处基站距离较近,导线架设跨度较大,且需跨越渭河、公路、山丘,引线路径较为复杂。经反复勘察并与运营单位沟通,最终确定从渭河北岸山顶的电力自闭线上,为两处基站接引电源的综合方案。该方案更利于维护,在确保供电可靠性的前提下最大程度上规避了风险。

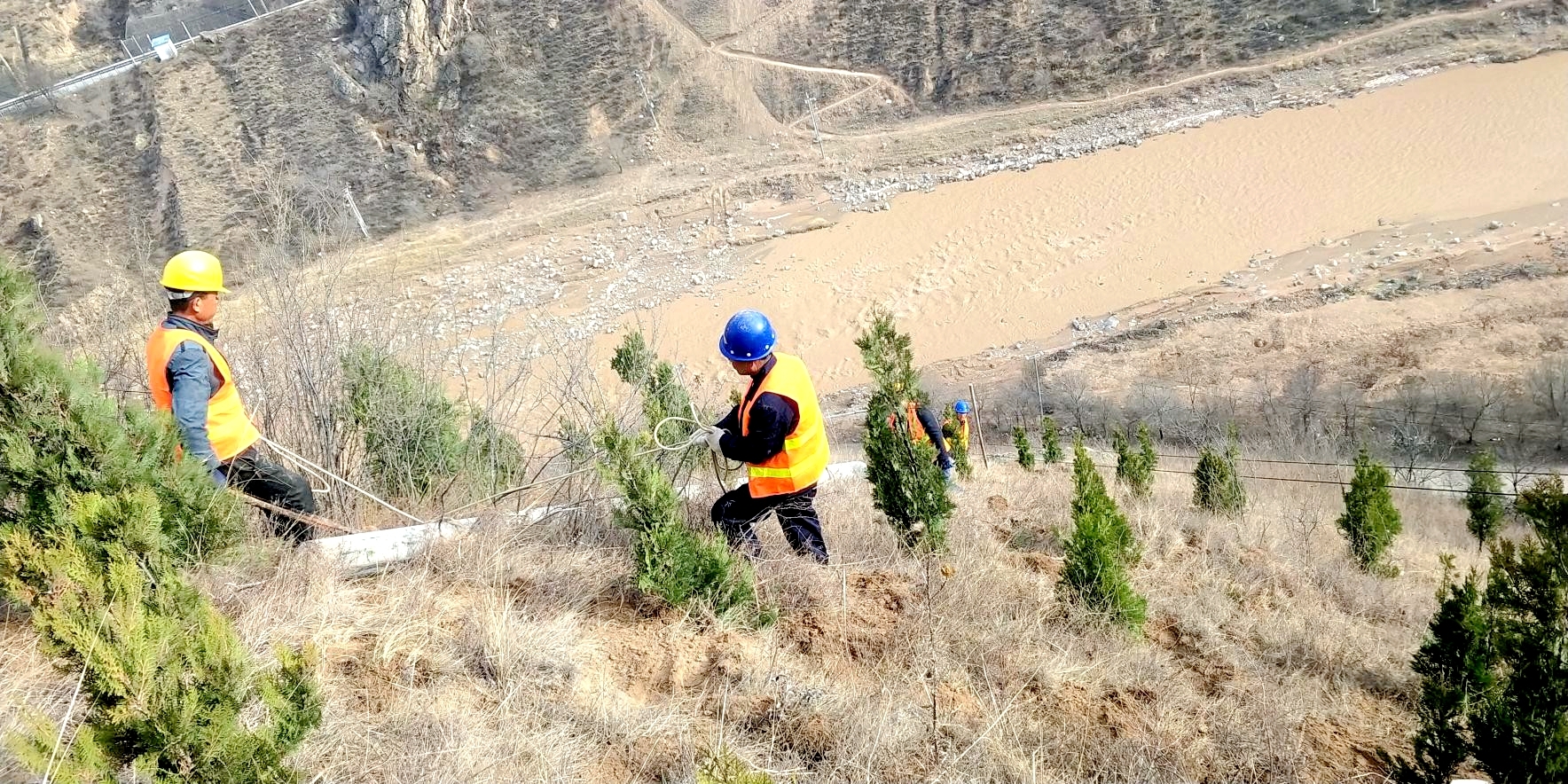

此次大运运杆、组立电杆和绝缘导线架设任务,位于渭河北岸。此处坡度陡峭、地形复杂,土质山坡和石质山坡相互交错,并有植被遮挡,肉眼不易辨认,对人员、电杆及其他材料机具的保护和运输提出了较大的挑战。
施工前,项目部对施工内容进行了详细到位的技术交底。每位职工都明确了自己的职责并把准备工作细化到每个步骤,电力专业也结合实际施工内容将所需的安全措施、装备配备到位。尽管此次施工的难度和风险都非常大,但每个人都保持着高昂的斗志,在6个多小时的时间里,一鼓作气完成了多根电杆的垂直倒运、组立,并完成了北侧的绝缘线架设。本次项目部的高效率工作也得到了业主的赞誉。
复杂施工任务的顺利完成,既来自于周密的计划和丰富的经验,更来自于谨慎的意识和坚韧的品格,同时,也为后续按期完成施工进度奠定坚实基础。电力项目部正以饱满的热情和踏实肯干的态度,不断攀升技艺巅峰,向着出色完成本次改造任务的目标继续前进。
