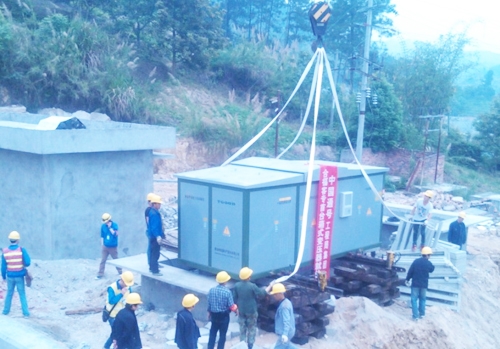

6月3日,合福客专福建段首台箱式变压器在闽清隧道进口顺利就位。这标志着该项目电力设备室外安装工作全面展开。
箱式变压器安装是室外电力设备施工中的一项重点工序。面对交通不便、设备庞大等困难,承担施工任务的通号工程局集团天津分公司电力项目部提前制定了详细的运输、吊装方案和完善的安全保障措施,并对行进道路进行修整,确保了首台箱式变压器成功就位。
合福客专福建段电力项目主体工程量包括新建各种变电所、配电所23座,安装箱变119座,新建各种电缆线路1443公里以及电力远动、站场照明、独立四电房屋照明及配套设备供电、火灾自动报警等内容。
该项目自开工以来,管理层周密部署、组织有序,施工进度始终保持着良好的发展态势。目前该项目已完成电力线路敷设1127公里,箱变基础建成112处,组立电杆298根,室外主体工作量完成近80%,配电所设备安装等工作也正在同步进行。
